柬埔寨上达岱水电站完成双机调试获官方认定
2026-07-29  来源: 上达岱水电  [大] [中] [小]

近日,作为中柬共建“一带一路”标杆清洁能源项目,中国重机投资建设的柬埔寨上达岱水电站两台机组调试试验顺利通过柬埔寨官方全流程认定,项目正式切换进入试运行阶段,结算电价也由调试期电价转换为与商业运行电价相同的试运行电价。

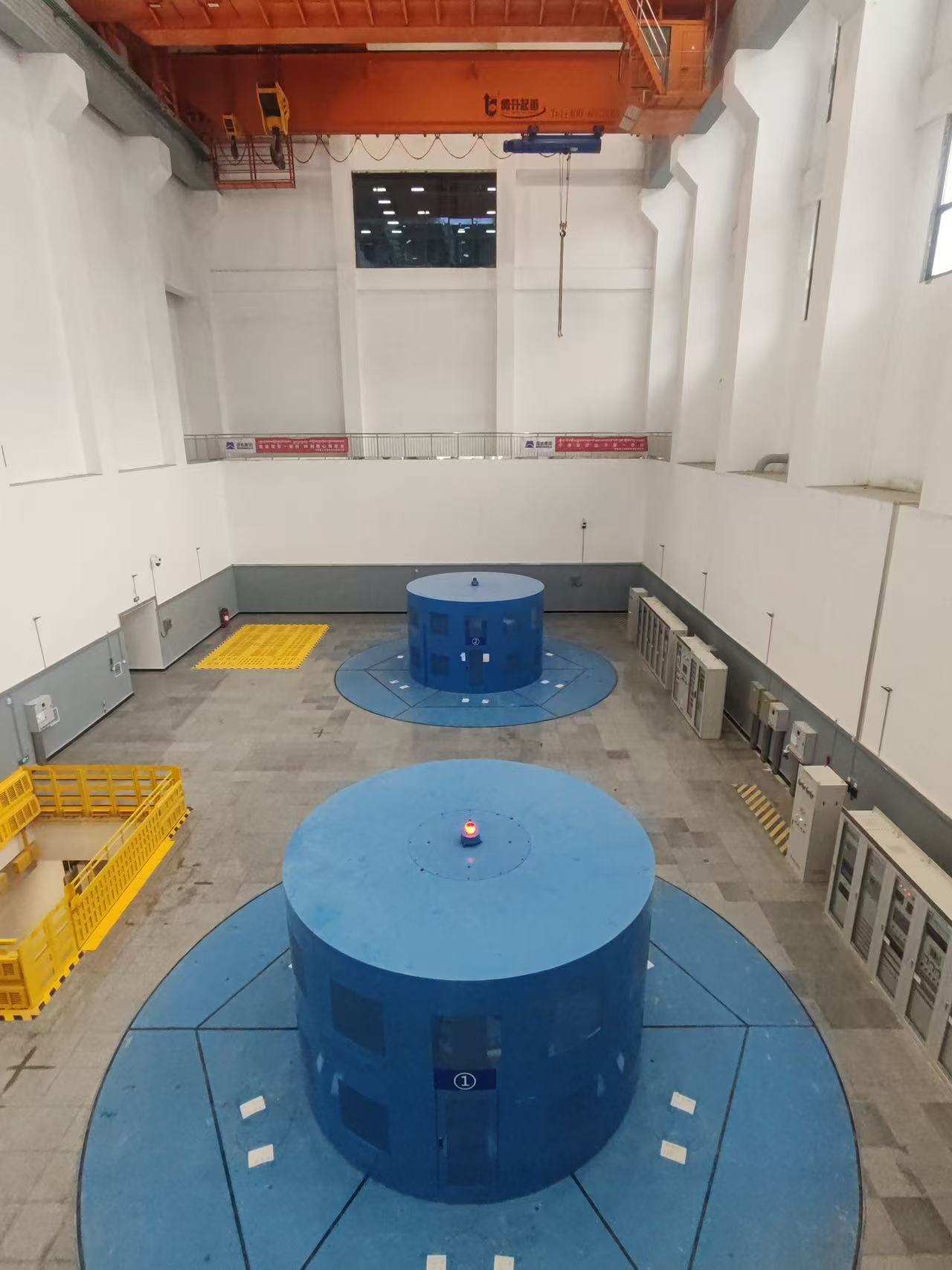

7月22日,上达岱水电正式收到柬埔寨国家电力公司公函,核定2号机组调试于2026年7月4日当地时间17时18分完成;7月23日再获公函,核定1号机组调试于2026年7月2日当地时间14时10分完成。自此,各机组自上述时点起,上网电价由调试期电价切换为试运行电价,电站调试试验工作全面收官。

为高效推进时点认定、文件报审与电价切换,上达岱水电统筹内外多方资源攻坚突破。一是前置协同属地主管单位,主动靠前、常态化高频次对接柬埔寨矿产与能源部、柬埔寨国家电力公司、柬埔寨国家电力调度中心及独立工程师,全程联动开展机组并网联调、满负荷试运、现场见证核验、技术资料归集等系列工作,为顺利完成官方核验认定夯实协同基础;二是严守合同条件,对调试纪要、试验报告、过程佐证文件等核心报审资料,以项目购电协议为基础,在权责界定、过程表述上与柬见证人员逐字研讨、逐段推敲,全面保障全套报审文件依据完备、逻辑严谨、合规可控;三是极速完成全套双语技术文件编制交付。自7月4日双机72小时试运行试验完成后,上达岱水电仅用时3天完成两台机组全套中文调试报告整编,同步集合团队内部专业翻译力量,峰值期单日完成翻译量超十万字,最终于10日将全部报审文件标准化英译后提交报审,为柬方审核和官方确认提供完整、规范、及时的资料支撑。

下一步,上达岱水电将继续赓续奋斗初心,抓实电站尾工消缺、转入商业运营等重点工作。同时持续深化与柬方的常态化协作,以专业化、规范化运营赋能中柬绿色能源合作,丰富高质量共建“一带一路”务实成果,为澜湄区域绿色低碳发展持续贡献力量。

上达岱水电  陈斯也/文  邹军/图
